成本效益分析

在商业世界乃至公共政策领域,几乎每一个决策的背后,都隐藏着一个根本性的权衡:我们为了得到某种收益(Benefit),愿意付出多大的成本(Cost)成本效益分析(Cost-Benefit 分析, CBA) 正是这样一个系统性的、以货币为统一量纲的决策框架,其核心目标在于,通过全面地识别、量化并比较一个项目或决策所带来的全部成本和全部收益,来判断该项目是否“值得做”,并为在多个备选方案中进行选择提供理性的经济依据。

成本效益分析的逻辑直截了当:如果一个项目的总收益大于其总成本,那么它在经济上就是可行的、有效率的。它迫使决策者超越那些模糊的定性描述,将所有相关的正面和负面影响,都尽可能地转化为可比较的货币价值。从评估一项新的政府基建项目,到企业决定是否投资一套新的IT系统,成本效益分析都是进行资源配置和投资决策时不可或缺的理性工具。

成本与效益的构成

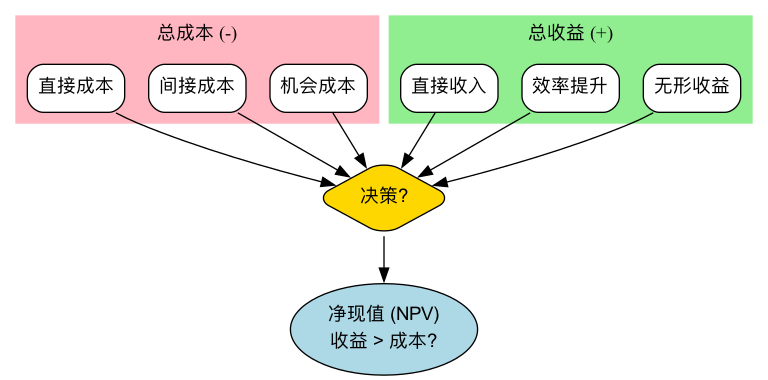

进行一次全面的成本效益分析,需要识别出所有相关的成本和效益,这其中既包括显性的,也包括隐性的。

如何进行一次成本效益分析

  1. 第一步:明确项目与备选方案

    清晰地定义你正在评估的项目或决策是什么。如果存在多个备选方案,需要对每一个方案都独立进行成本效益分析。

  2. 第二步:全面识别所有成本与效益

    与所有相关的利益方(Stakeholders)进行头脑风暴,尽可能全面地列出该项目可能带来的所有正面和负面影响。在这一步,要特别注意那些容易被忽略的无形成本和间接收益。

  3. 第三步:将成本与效益货币化

    这是CBA中最具挑战性的一步。你需要为清单上的每一项成本和效益,赋予一个合理的货币价值。对于直接成本和收益,这相对容易。但对于无形成本和收益(如“客户满意度提升”),则需要借助一些估值技术,例如,通过市场调查来估算客户愿意为更好的服务多付多少钱,或者计算客户流失率下降所挽回的损失。

  4. 第四步:考虑时间价值,进行贴现

    由于未来的钱不如今天的钱值钱,对于一个跨越多年的项目,必须将未来发生的成本和收益,通过一个预设的贴现率(Discount Rate),折算成今天的现值(Present Value)。这确保了所有成本和收益都在一个可比的时间基准上。

  5. 第五步:计算关键决策指标并进行比较

    汇总所有成本和收益的现值,并计算以下一个或多个关键指标: * 净现值(Net Present Value, NPV)总收益现值 - 总成本现值。如果 NPV > 0,项目在经济上就是可行的。在多个方案中,通常选择NPV最高的那个。 * 效益成本比(Benefit-Cost Ratio, BCR)总收益现值 / 总成本现值。如果 BCR > 1,项目可行。这个比率在比较不同规模的项目时很有用。 * 投资回报率(Return on Investment, ROI)(总收益 - 总成本) / 总成本 × 100%。直观地显示投资的盈利能力。 * 投资回收期(Payback Period):项目累计收益等于初始投资所需的时间。

  6. 第六步:进行敏感性分析并做出建议

    由于很多估算(尤其是对无形项的估算和贴现率的选择)都存在不确定性,因此需要进行敏感性分析。即,改变一些关键的假设(如“如果销售增长比预期低20%会怎样?”),观察其对最终结果(如NPV)的影响。最后,基于所有分析,向决策者提出清晰的、有数据支持的建议。

应用案例

案例一:企业决定是否升级其ERP系统

  • 成本
    • 直接成本:软件采购费、硬件升级费、外部咨询和实施费用、员工培训费。
    • 无形成本:系统切换期间可能导致的短期生产力下降、员工对新系统的抵触情绪。
  • 收益
    • 直接收益:通过自动化流程节约的人力成本、通过优化库存降低的资金占用成本。
    • 间接收益:数据准确性提高,决策效率提升。
    • 无形收益:客户订单处理速度加快,客户满意度提升。
  • 分析:通过将以上各项在未来5年内的发生额进行货币化和贴现,计算出该项目的NPV。如果NPV为正,则投资是值得的。

案例二:政府评估是否修建一条新的高速公路

  • 成本
    • 直接成本:土地征用费、工程建设费、未来数十年的维护费用。
    • 无形成本:对沿线自然环境的破坏、拆迁导致的社会问题、施工期间的噪音和交通拥堵。
  • 收益
    • 直接收益:过路费收入。
    • 间接收益:沿线居民和企业节省的运输时间和运输成本、带动的区域经济发展和就业增长。
    • 无形收益:交通事故率下降带来的生命价值挽回。
  • 分析:公共项目的CBA尤其复杂,因为需要对“生命价值”、“环境价值”等进行公共政策领域的专业估算。最终的效益成本比(BCR)是决定项目是否上马的关键依据。

案例三:个人决定是否要读一个全日制MBA

  • 成本
    • 直接成本:高昂的学费、书本费、生活费。
    • 机会成本:攻读MBA期间(通常为两年)所放弃的全部薪水收入(这往往是最大的一项成本)。
  • 收益
    • 直接收益:毕业后预期薪资的显著增长。
    • 无形收益:获得的知识和技能、强大的校友网络、个人品牌的提升。
  • 分析:候选人可以通过估算自己整个职业生涯的现金流(读MBA vs. 不读MBA),并计算其净现值,来判断这项“自我投资”是否划算。

成本效益分析的优势与挑战

核心优势

  • 理性与数据驱动:为决策提供了一个清晰、理性的经济比较框架,减少了主观臆断。
  • 全面性:迫使决策者思考一个项目所带来的所有正面和负面影响,而不仅仅是那些最明显的。
  • 资源优化:有助于将有限的资源分配给那些能产生最大净收益的项目上。

潜在挑战

  • 货币化的困难:最大的挑战在于如何为那些无形的、非市场的项目(如“品牌声誉”、“环境保护”、“生命价值”)赋予一个公平、可信的货币价值。这个过程往往充满争议。
  • 预测的准确性:分析结果高度依赖于对未来成本和收益的预测,而这些预测本身就充满不确定性。
  • 忽略公平性问题:CBA主要关注的是整体的经济效率,有时可能会忽略成本和收益在不同人群之间的分配是否公平的问题。

延伸与关联

  • 决策矩阵:当决策标准无法完全被货币化时,决策矩阵提供了一个更灵活的替代方案。
  • 成本效果分析(Cost-Effectiveness 分析, CEA):当项目的收益很难被货币化(如医疗健康领域),但其效果可以被一个统一的非货币单位(如“成功治愈的病人数”、“延长的生命年”)来衡量时,可以使用CEA。它计算的是“达到一个单位效果需要花费多少成本”。

来源参考:成本效益分析的思想最早可以追溯到19世纪法国工程师朱尔·迪普伊(Jules Dupuit)对公共工程项目的评估。在20世纪,它被广泛应用于英美等国的公共政策评估,并成为项目管理和企业投资决策中的核心工具。
