看板 (Kanban)

在追求高效、流畅的工作流时,我们常常遇到的问题是:工作任务堆积如山,我们不清楚每个人都在忙什么,不知道瓶颈在哪里,也无法准确地预测何时能完成。看板(Kanban),这个源于日语“信号板”的词汇,正是为解决这些问题而生的一种强大、直观的可视化工作流管理方法。它并非一套像Scrum那样规定了角色和事件的严格框架,而是一种更灵活、更侧重于优化价值流动效率的敏捷实践和思维方式。

看板方法的核心在于,通过一张看板(Kanban Board),将原本不可见的工作流程和工作任务,变得一目了然、完全透明。然后,通过限制在制品(Work in Progress, WIP)的数量,并建立一套明确的拉动机制(Pull System),来系统性地识别和消除流程中的瓶颈,从而让价值能够更快速、更顺畅、更可预测地从“待办”流向“完成”。它旨在创造一个平稳、可持续的工作节奏,避免团队因任务过载而陷入混乱和低效。

看板方法的六大核心实践

看板方法的成功,依赖于对以下六大核心实践的持续应用。

  1. 可视化工作流(Visualize the Workflow):这是看板的起点。你需要和团队一起,将工作从开始到结束的所有步骤(例如,“待办”、“设计中”、“开发中”、“测试中”、“已完成”)都绘制在一块白板或电子看板上,并将每一个工作项(如一个用户故事、一个Bug)都以卡片的形式贴在看板上。

  2. 限制在制品(Limit Work in Progress, WIP):这是看板的灵魂。为流程中的每一个或某几个步骤,设定一个明确的、允许同时进行的任务数量的上限。例如,规定“开发中”这一列,最多只能有3张卡片。当这一列满了之后,任何人都不能再从前一个步骤“拉入”新的工作,除非当前有一项工作被完成并移出。限制WIP能从根本上防止任务堆积、暴露流程瓶颈、并创造一个聚焦的工作环境

  3. 管理流动(Manage Flow):看板的目标是最大化价值的流动速度和顺畅度。你需要持续地监控工作项在看板上的流动情况,识别出它们在哪些环节停滞最久(即瓶颈),然后集中团队的力量去解决这些瓶颈,让整个系统顺畅起来。

  4. 使流程策略明确化(Make 流程 Policies Explicit):将团队的工作规则变得清晰、透明。例如,明确定义“完成”的标准是什么(Definition of Done)?每个泳道的WIP限制是多少?任务的优先级是如何决定的?明确的规则,是团队能够自主、协调工作的基础。

  5. 建立反馈循环(Implement Feedback Loops):看板鼓励建立多种节奏的反馈循环。例如,每日的团队站会(用于同步日常工作)、定期的看板复盘会(用于回顾和优化流程)、以及面向客户的交付评审会等。

  6. 协作式改进,实验性演进(Improve Collaboratively, Evolve Experimentally):看板是一种鼓励“从你现在的位置开始,持续演进”的方法。它不要求你进行颠覆性的组织变革。团队应该基于数据和共同的理解,持续地、协作地对自己的工作流程进行小的、实验性的改进。

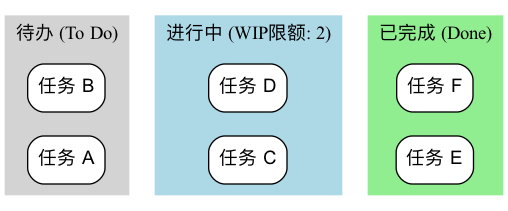

看板(Kanban Board)的结构示例

  • 工作流程:一张卡片(代表一个任务)从左到右,依次穿过各个阶段。只有当右边一列有空位时(即该列的WIP未满),团队成员才能从左边一列“拉取”一张新的卡片进来。

如何实施看板方法

  1. 第一步:可视化你当前的工作流程

    不要试图设计一个“完美”的流程。就从你和团队现在的工作方式开始。在白板上画出你们实际的工作步骤,并将所有正在进行的工作都以卡片的形式贴上去。这一步的目标,是让现状变得透明。

  2. 第二步:设定初始的WIP限制

    与团队一起,为流程中的关键步骤(通常是那些容易产生瓶颈的环节,如“开发中”、“测试中”)设定一个初始的WIP限制。一个好的起点,可以是“团队成员数量的一半”或“比当前正在进行的工作项稍少一点”。WIP限制不是一成不变的,后续可以根据实际情况进行调整。

  3. 第三步:开始“拉动”工作

    建立一个简单的规则:当一个团队成员完成了手头的工作后,他应该去看板上“最右边”的、需要帮助的环节提供帮助。如果无事可做,他才能从“最左边”的、允许拉取的环节,拉取一个优先级最高的新任务。

  4. 第四步:建立日常站会和复盘会

    • 每天在看板前开一个简短的站会。会议的焦点不是每个人做了什么,而是卡片的流动:“哪些卡片昨天移动了?”“哪些卡片被卡住了?我们如何帮助它流动起来?”
    • 定期(如每两周)举行一次复盘会,回顾看板上的数据(如“平均完成时间”),并讨论如何改进我们的流程和WIP限制。

应用案例

案例一:IT运维团队

  • 问题:运维团队每天都疲于应付各种突发的、来自不同渠道的请求,工作混乱且响应不及时。
  • 看板应用:他们建立了一个简单的看板,包含“待处理”、“处理中”、“等待外部反馈”、“已解决”几个泳道。通过限制“处理中”的WIP为团队人数,他们确保了团队能聚焦于快速解决当前问题,而不是同时开启大量任务。看板也让所有请求都变得透明,便于管理者了解团队的真实负载。

案例二:个人任务管理(个人看板)

  • 问题:一个人同时在进行多个项目,感到压力巨大且分身乏术。
  • 看板应用:他可以使用Trello或一个简单的笔记本,为自己创建一个个人看板,包含“本周目标”、“今天要做”、“正在做(WIP Limit: 1)”、“已完成”几个列表。通过严格遵守“正在做”的WIP限制为1,他强迫自己在一个时间内,只专注于一件最重要的事情,从而极大地提升了专注度和完成质量。

案例三:内容创作团队(如一个杂志社)

  • 流程:“选题库” -> “写作中” -> “编辑中” -> “设计/排版” -> “已发布”。
  • 看板应用:通过为每个环节设定WIP限制,可以确保编辑不会在有大量稿件积压的情况下,还持续地向作者约稿。它能让整个内容生产的流程变得更加平顺,并清晰地暴露瓶颈(例如,如果“编辑中”的稿件总是堆积如山,就说明编辑资源不足)。

看板方法的优势与挑战

核心优势

  • 灵活性与适应性:它不要求对现有流程和角色进行颠覆性改变,可以“从你现在的位置开始”,逐步演进。
  • 提升效率与可预测性:通过管理流动和限制WIP,能显著缩短交付周期,并使交付时间变得更可预测。
  • 减轻团队压力:WIP限制避免了团队因多任务切换和过度承诺而产生的巨大压力,创造了可持续的工作节奏。
  • 暴露系统性问题:能够非常直观地、不可辩驳地暴露流程中的瓶颈和障碍。

潜在挑战

  • 易于“形式化”:如果团队只做了“可视化”这一步,而没有严格地执行“限制WIP”和“管理流动”,那么看板就只是一个漂亮的“任务墙”,无法发挥其真正的威力。
  • 需要团队的自律:拉动系统和WIP限制,需要团队成员有高度的自律和协作精神。
  • 对“无时间盒”的误解:虽然看板本身没有像Scrum那样的固定冲刺,但这不意味着没有计划和节奏。看板团队同样需要进行优先级排序、交付时间预测和定期的复盘。

延伸与关联

  • Scrum:看板和Scrum是敏捷世界里最主流的两种方法。Scrum是基于“时间盒”的迭代节奏,而看板是基于“连续流”的拉动节奏。两者各有优劣,适用于不同场景。Scrumban则是将两者的优点进行结合的一种混合方法。
  • 精益思想(Lean Thinking):看板方法是精益思想在知识工作领域最核心、最直接的应用。它完美地体现了精益中“可视化”、“拉动系统”、“消除浪费”和“持续改进”等核心原则。
  • 约束理论(Theory of Constraints, TOC):看板方法通过暴露瓶颈,与TOC中“识别并优化约束点”的思想高度契合。

来源参考:看板方法在软件开发领域的应用,最早由大卫·安德森(David J. Anderson)在其在微软和Corbis的工作中进行实践和总结。他的著作《看板:技术变革的成功之道》(Kanban: Successful Evolutionary Change for Your Technology Business)是该方法的奠基之作。看板的思想,则深深植根于丰田生产系统(TPS)和精益制造之中。
